Spatii umede/bai



Pentru ca montajul sa fie unul de lunga durata, inainte de placare suprafata trebuie sa fie fixa, neteda, uscata, curata, portanta.
Pregatirea substratului se realizeaza in functie de tipul acestuia (placare pe verticala sau pe orizontala).

1. Pardoseala

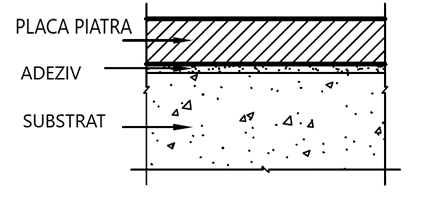

Pentru suport din beton (cel mai des intalnit) pregatirea consta din:


• curatarea suprafetei (indepartarea murdariei de santier si a petelor)
• aplicarea grundului pentru egalizarea absorbtiei de apa si cresterea aderentei
• turnarea sapei de egalizare urmata, eventual, de turnarea sapei autonivelante
• aplicarea hidroizolatiei.
Aplicarea hidroizolatiei se face atat pe pardoseala cat si, partial,  pe pereti (circa 20 cm). La colturi se folosesc coltare speciale iar pe linia de unire a peretelui cu pardoseala se aplica folie.

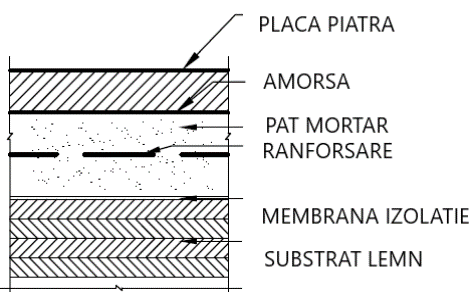

In cazul unui suport din lemn prima operatie este fixarea pardoselii, urmata de aplicarea grundului.



Placarea pe o suprafata deja placata cu gresie/faianta cu indepartarea placilor vechi

  1. Indepartare placi vechi: se foloseste un ciocan rotopercutor echipat cu o dalta. Se introduce varful daltii in spatiul dintre placi , vibratiile si presiunea create determina spargerea placilor.
  2. Se indepartreaza resturile de mortar vechi care au ramas lipite de podea: se folosesc aceleasi scule, se plaseaza varful daltii intr-o margine a bucatii de mortar si se preseaza. Vibratiile si presiunea ajuta la indepartarea resturilor.
  3. Se scoate din functiune sistemul de incalzire in pardoseala daca acesta exista.
  4. Se curata suprafata: se indeparteaza bucatile mari de gresie cu o lopata si se foloseste un aspirator industrial pentru a indeparta resturile. Suprafata trebuie sa ramana curata.
  5. Se verifica daca suprafata suport ramasa nu contine pete. Daca suprafata contine pete atunci trebuie cunoscuta natura lor si eventual acestea indepartate.
  6. Dupa curatare se clateste suprafata cu apa curata
  7. Se lasa suprafata sa se usuce avand grija ca apa sa nu balteasca ( excesul de apa se indeparteaza pentru a nu patrunde in pardoseala )
  8. Se masoara suprafata: se folosesc o ruleta sau un metru de tamplarie. Aceasta operatie este necesara pentru a determina cate placi intregi intra pe suprafata si cate vor fi decupate. Este bine ca, pe o foaie, sa se execute un desen la scara, asa cum ar trebui sa arate aranjamentul in realitate, acest lucru ajuta la calcularea zonelor in care se amplaseaza placi taiate, dimensiunile acestora si totodata se verifica numarul de placi intregi de  montat.
  9. Se face o proba (montaj la rece): se aseaza un rand (total sau partial) de placi pe suprafata si se stabileste cum trebuie taiate placile de la margine (cele care nu incap). Se numeroteaza placile pe spate.
  10. Se verifica finisajul si coloristica, se stabileste modul de montaj. Daca se doreste realizarea unui model pe suprafata este recomandata amplasarea placilor conform modelului, simuland aranjamentul inainte de montaj. Este bine sa se verifice pachetele pentru a observa diferentele de culoare care reprezinta selectii din acelasi tip de piatra. Placile vor fi pozitionate in aranjamentul coloristic dorit.
  11. Se verifica respectarea conditiilor de montaj : placi uscate ( protejate de umezeala cu cel putin 24 ore inainte de montaj), temperatura de montaj intre 5 si 25 grade (atat pentru interior cat si pentru exterior), umiditate obisnuita
  12. Se prepara adezivul conform indicatiilor producatorului.
  13. Se incepe montajul propriu-zis, in functie de gradul de absorbtie a rocii. Pentru piatra cu grad de absorbtie a apei mai mare (limestone, travertin) se recomanda ca inainte de montajul unei placi aceasta sa fie umezita pe spate cu apa curata, cu ajutorul unui burete. Aceasta operatie permite placii sa nu absoarba prea repede umezeala si mareste timpul de fixare al acesteia. Placile din material cu grad mic de absorbtie ( granit, ardezie, marmura) se monteaza prin aplicare directa.
  14. Se imprastie in mod continuu adezivul pe suprafata, folosind o mistrie cu dinti. In functie de timpul de uscare a adezivului acesta se va aplica pe suprafete mai mici astfel incat sa nu se usuce inainte de a monta placa. Se poate aplica adezivul doar pe suprafata sau si pe placa ( pentru placi cu dimensiuni mari). Pentru placari in zone umede este necesar un nivel de acoperire al placii cu adeziv de minim 95%.

 La placile mari apar din productie denivelari ori deformari, acestea se pot compensa cu ajutorul adezivului, se vor face santuri mai adanci pe suprafata placilor  cu ajutorul unei gletiere cu dinti de 10-20 mm. La placile mici se foloseste o mistrie cu dinti mai mica si se acopera cu minim 60% adeziv. Tehnologia de aplicare este prin “pieptanare” si nu “cu mamaligi “, aceasta intrucat este necesara asigurarea aderentei perfecte. Se aplica adezivul pe o directie rectilinie fara a face curbe cu mistria. Se obtine un sir de mici santuri paralele peste care se aseaza placa. Daca placa este dreptunghiulara se aplica adezivul astfel incat santurile sa fie perpendiculare pe latimea placii. Toate aceste operatii au drept scop marirea aderentei. Daca se folosesc placi mari sau paneluri din pietre mici lipite intre ele (15 x 60 cm) este recomandabil sa se aplice un strat de adeziv si pe spatele acestora pentru o aderenta cat mai buna.)

15.Se incepe placarea  dintr-un colt pentru a asigura o aliniere placilor. Se aseaza placa direct pe suprafata si se apasa usor, eventual miscand-o usor inainte si inapoi fara sa se roteasca. Suprafata  trebuie sa fie plana. Pentru fixare se poate folosi un ciocan de cauciuc

16.Montajul fara rosturi va permite aranjarea unor modele continue pe suprafata placata. Se monteaza placile intregi, spatiile de la marginea suprafetei de placat ramanand goale. Dupa montaj se indeparteaza excesul de adeziv cu un burete umed. In cazul pardoselilor incalzite montajul se face cu rost. La fel in cazul placilor mari nerectificate (netaiate in unghi drept), a placilor cu deformari sau denivelari montajul se face cu rost. Pentru fixarea rostului se folosesc distantieri (cruciulite). In placarile interioare se lasa rosturi in general de 1-2 mm.

  1. Se lasa sa se usuce suprafata placata cel putin 12 ore sau atat cat se arata in instructiunile de folosire a adezivului fara a calca pe ea.
  2. Dupa montajul placilor intregi vor ramane  zone neplacate fie de-a lungul marginilor, fie pentru ocolirea unor obstacole. In aceste locuri placile vor trebui taiate la dimensiuni. Se masoara suprafetele pe care trebuie montate placile si se traseaza decupajele pe fiecare placa, avand grija sa se lase spatiile de margine.
  3. Se pregateste masina de debitat placi, aceasta are un sistem de racire cu apa si taierea se face cu un disc diamantat. Se umple rezervorul cu apa, se porneste masina si se lasa in functiune  in gol cateva minute pana cand discul diamantat este udat de apa. Se opreste masina si se aseaza placa, se fixeaza si se amplaseaza discul pe marcajul trasat.  Se executa operatiile pregatitoare asa cum au fost ele indicate de producator. Pietrele au duritati diferite si masina (discul diamantat) trebuie aleasa in functie de piatra care se debiteaza.
  4. Se debiteaza placile trasate, se lasa sa se usuce si apoi se monteaza in acelasi mod ca si celelalte.
  5. Se lasa suprafata sa se usuce in mod natural (circa 24 ore), fara a se calca pe ea. Daca montajul a fost executat cu rost se scot cruciulitele.
  6. In cazul montajelor cu rosturi intre placi acestea se chituiesc cu un chit special.
  7. Dupa chituire se indeparteaza excesul si se lasa sa se usuce suprafata (24 ore).
  8. Se spala suprafata cu apa curata

PLACARE ORIZONTALA PE SUBSTRAT DE ZIDARIE si LEMN

2. Placare verticala



  1. Placare verticala




Pentru suport din zidarie (BCA, caramida) se procedeaza la grunduire, tencuirea peretilor cu tencuiala de baza si tinci, aplicarea hidroizolatiei. Peretii din rigips se grunduiesc. Nu este necesara tencuirea. In zonele in care nu se placheaza se poate aplica glet sau vopsea.





In bai, subsoluri, bucatarii, acoperisuri, fundatii, cabine de dus, terase exterioare si in alte spatii umede este de multe ori necesara aplicarea unei hidroizolatii pentru asigurarea etansarii, inainte de montajul placilor din piatra. Hidroizolatia este o membrana sau o vopsea care se aplica pe suprafata, interzicand  infiltrarea apei. In conditiile lipsei hidroizolatiei se poate produce infiltratia apei prin rosturile dintre placile de piatra, cu urmari dintre cele mai neplacute: inundatii , aparitia mucegaiului  si a igrasiei, desprinderea placilor sau spargerea acestora, macinarea sapei, aparitia petelor de apa, mirosul specific mediului umed. In baie se aplica hidroizolatie pe pardoseala (integral), pe peretii verticali (partial) si in cabina de dus (integral pardoseala si pereti verticali)

Hidroizolatia se aplica in conformitate cu instructiunile producatorului, in urmatorii pasi principali:

  1. Turnarea sapei – se executa dupa montarea tevilor.
  2. Curatarea suprafetei – dupa uscarea sapei suprafata se curata, indepartandu-se reziduurile, praful si grasimile..
  3. Pregatirea suprafetei – inainte de aplicarea hidroizolatiei fisurile de pe suprafata si golurile de la imbinarea peretilor cu pardoseala se acopera ( se poate folosi silicon). Anumiti producatori recomanda si  aplicarea unui strat de grund.
  4. Aplicarea primului strat de hidroizolatie .Aplicarea se face cu ustensile comune: bidinea, trafalet, pensula, gletiera si folosind manusi. Grosimea stratului de hidroizolatie variaza intre 1 si 2.5 mm, in functie de producator si de zona de aplicare.
  5. Aplicarea benzilor de etansare in zonele de intersectie dintre perete si pardoseala, la intersectia a doi pereti verticali, pentru acoperirea rosturilor de dilatare si in zonele de mufare a tevilor.
  6. Aplicarea celui de-al doilea strat de hidroizolatie – acesta se aplica perpendicular pe primul strat, inclusiv peste benzile de etansare, la o durata de timp specificata de producator in instructiunile de utilizare.
  7. Spalarea ustensilelor dupa utilizare – necesara pentru a evita intarirea hidroizolatiei pe ele.
  8. Placarea peretilor si pardoselii se efectueaza dupa cateva ore, timp necesar uscarii (conform indicatiilor producatorului)
  9. Hidroizolatia in spatii umede comune se realizeaza cu aceleasi materiale, se aplica si al treilea strat de hidroizolatie in situatiile lucrului cu apa sub presiune.

Se recomanda utilizarea hidroizolatiei flexibile.

Tencuirea peretilor

Tencuirea este o operatie executata direct pe zidarie. Ea este necesara pentru asigurarea unui suport optim necesar placarii. Tencuiala protejeaza peretii de actiunea factorilor de mediu avand si un rol decorativ. Se aplica pe interior dar si pe exterior. Tencuiala de baza se aplica direct pe zidarie, urmeaza dupa ea tinciul care se foloseste pentru finisaje. Se recomanda tencuiala de baza  caracterizata printr-o  buna rezistenta la socuri mecanice si aderenta sporita. Tinciurile se utilizeaza pentru egalizarea suprafetelor, sunt rezistente la factori de mediu si permit peretelui sa respire.  Dupa tencuire peretele este pregatit pentru montajul pietrei. Tencuirea se executa dupa urmatorii pasi principali:

  1. Pregatirea suprafetei – peretele trebuie sa fie uscat, fix si curat.
  2. Aplicarea spritului – acesta este o amorsa din zeama de ciment care se raspandeste pe suprafata cu ajutorul canciocului sau a mistriei. Rolul este de a egaliza absorbtia suprafetei suport.
  3. Montarea sinelor (stalpilor) de ghidare (fase) – se monteaza dupa intarirea amorsei, intai extremele (la circa 30 cm de muchia peretelui) Se marcheaza cu sfoara intre extreme. Fasele intermediare se monteaza la distante variind intre  0.8 si 1.50 m una de alta. Se verifica cu bolobocul verticalitatea lor.
  4. Aplicarea primului strat de tencuiala intre fase (grosime 2 - 2.5 cm) – se aplica dupa uscarea faselor, se folosesc mistria si canciocul. Se netezeste la final cu dreptarul. Excesul de material se refoloseste.
  5. Aplicarea celui de-al doilea strat (umed pe umed) – se lasa tencuiala din primul strat sa traga putin, apoi se aplica al doilea.
  6. Aplicarea tinciului - se driscuieste cu o gletiera mare. Tencuiala este partial uscata.

Dupa tencuirea peretilor cu tinci se poate aplica glet sau se poate trece direct la placarea cu piatra. Tencuiala de exterior a fatadei poate fi parte componenta a termosistemului casei.

Turnarea sapei, aplicarea hidroizolatiei si tencuirea peretilor reprezinta activitati anterioare placarii, necesare in special in interioare. Tot in interior se fac activitati specifice anterioare montajului blaturilor, a treptelor si a glafurilor. In exterior se fac sapaturi pentru montajul pavajelor (in special a celor din piatra cubica) sau a celei poligonale si excavari pentru montajul de piscine.

crafted in our offices from Bucharest | designed by the ones who are in love with natural stone. Copyright ©2025, PIATRAONLINE, toate drepturile rezervate

Creaza cont

Inscrieti-va la newsletter-ul PIATRAONLINE.

Pentru a va transmite prin email informații cu privire la noile produse si serviciile noastre va rugam sa completati campurile de mai jos:


[GLOBAL_CHOOSE_LANGUAGE]
powered by teamshare
© Copyright 2025 Piatraonline MD
designed by headstart.ro
